Logo OFPPT

ISMO - Institut Spécialisé dans les Métiers de l'Offshoring

OFPPT - Office de la Formation Profesionnelle et de la Promotion du Travail

Maîtriser MS Project

Dernière mise à jour : Novembre 2025

Partie 1 : Concepts de Base et Définitions

Chapitre 1 : Introduction à la Gestion de Projet et MS Project

logo MS Project

1.1 Pourquoi utiliser un logiciel de gestion de projet ?

La gestion de projet implique de jongler avec de nombreuses variables : tâches, ressources, délais, coûts. Un outil comme Microsoft Project permet de :

  • Planifier efficacement les tâches et les délais.
  • Gérer les ressources (humaines, matérielles) et éviter les surcharges.
  • Suivre l'avancement en temps réel par rapport aux prévisions.
  • Analyser les coûts et maîtriser le budget.
  • Communiquer grâce à des rapports clairs.

Chapitre 2 : Diagramme de Gantt et PERT

2.1 Le Diagramme de Gantt

Menu MS Project

C'est l'outil de visualisation le plus populaire. Il représente les tâches sous forme de barres horizontales sur un calendrier.

  • Axe horizontal : Le temps (Jours, Semaines, Mois).
  • Axe vertical : La liste des tâches.
  • Barres : La longueur représente la durée de la tâche.
  • Liens : Les flèches montrent les dépendances entre les tâches.

Utilité : Idéal pour visualiser le planning, l'avancement et les chevauchements de tâches.

2.2 Le Diagramme de PERT (Réseau de tâches)

Menu MS Project

Le PERT (Program Evaluation and Review Technique) se concentre sur les relations logiques entre les tâches plutôt que sur le calendrier.

Il permet de mettre en évidence le Chemin Critique : la séquence de tâches qui détermine la durée totale du projet. Tout retard sur une tâche critique retarde la fin du projet.

Chapitre 3 : Méthodes de calcul (Dates et Marges)

3.1 Dates au Plus Tôt et au Plus Tard

MS Project calcule automatiquement ces dates pour chaque tâche :

Dates au Plus Tôt (Early Dates)

La date la plus proche à laquelle une tâche peut commencer (Début au plus tôt) et finir (Fin au plus tôt), compte tenu de ses prédécesseurs.

Dates au Plus Tard (Late Dates)

La date limite à laquelle une tâche doit commencer ou finir pour ne pas retarder la fin du projet.

3.2 La Marge (Slack / Float)

C'est la flexibilité dont on dispose pour planifier une tâche.

  • Marge Libre : Retard possible sans impacter le début des successeurs immédiats.
  • Marge Totale : Retard possible sans impacter la date de fin du projet.
Une tâche avec une Marge Totale = 0 est une Tâche Critique.

Chapitre 4 : Gestion des Coûts (Concepts)

MS Project permet de gérer trois types de coûts :

Coûts Fixes

Montant forfaitaire pour une tâche, indépendant de la durée ou des ressources (ex: achat d'une licence logicielle).

Coûts liés aux Ressources

Calculés selon un taux horaire (Travail) ou un coût unitaire (Matériel). Ex: 50 MAD/heure * 10h = 500 MAD.

Coût Total

Somme des coûts fixes et des coûts des ressources affectées.

Partie 2 : Initialisation et Planification des Tâches

Chapitre 1 : L'interface de MS Project

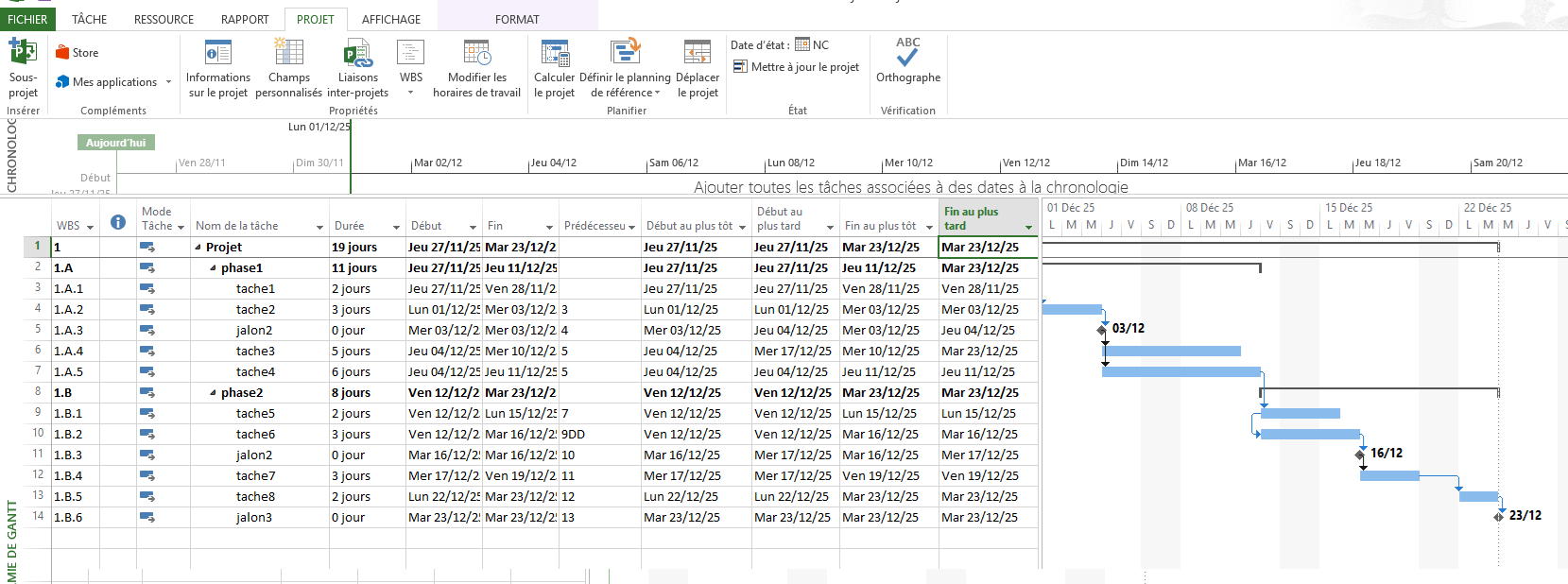

Menu MS Project

L'interface utilise le "Ruban" (Ribbon) similaire aux autres outils Office.

  • Onglet Tâche : Pour créer, lier, et formater les tâches.
  • Onglet Ressource : Pour gérer l'équipe et le matériel.
  • Onglet Projet : Pour les informations globales et les calendriers.
  • Onglet Rapport : Pour générer des rapports visuels et des tableaux de bord.
  • Onglet Affichage : Pour basculer entre Gantt, Tableau des ressources, etc.
  • La Chronologie (Timeline) : Vue synthétique en haut de l'écran.

Chapitre 2 : Paramétrage du Projet

2.1 Informations sur le projet

La première étape consiste à définir la Date de début du projet. Par défaut, MS Project planifie à partir de cette date (Planning prévisionnel).

👉 Comment faire ?
  • Allez dans l'onglet PROJET.
  • Cliquez sur le bouton Informations sur le projet.
  • Dans la fenêtre, saisissez la date dans le champ Date de début.
  • Validez par OK.

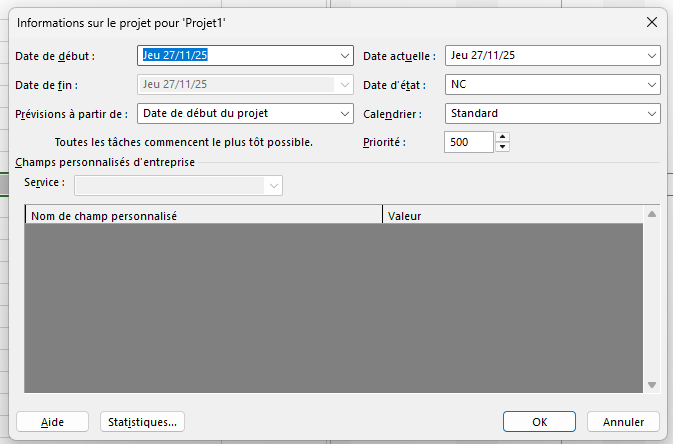

Informations sur le projet

2.2 Création d'un nouveau calendrier

Le calendrier définit les heures ouvrées. MS Project propose 3 modèles de base (Standard, 24h, Nuit), mais il est recommandé de créer son propre calendrier pour le projet.

👉 Comment faire ?
  • Allez dans l'onglet PROJET > Modifier les horaires de travail.
  • Cliquez sur le bouton Créer un nouveau calendrier (en haut à droite).
  • Donnez un nom (ex: "Calendrier Projet A") et cochez "Faire une copie de Standard".
  • Validez par OK.

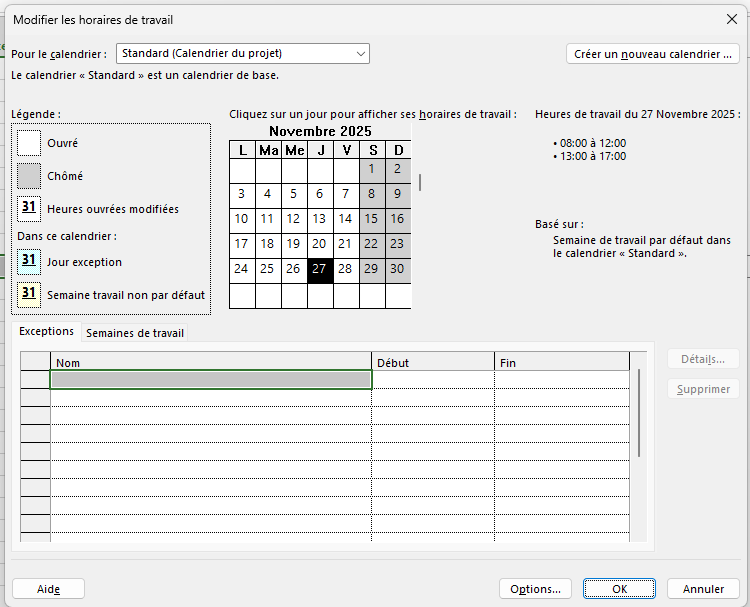

Calendier ms project

2.3 Ajouter le samedi matin (9h - 14h)

Par défaut, le samedi est chômé. Voici comment le rendre ouvré.

👉 Comment faire ?
  • Toujours dans la fenêtre "Modifier les horaires de travail", assurez-vous que votre nouveau calendrier est sélectionné en haut.
  • Allez dans l'onglet Semaines de travail (en bas).
  • Cliquez sur la ligne "[Défaut]" puis sur le bouton Détails... (à droite).
  • Dans la liste de gauche, sélectionnez Samedi.
  • Cochez Définir des heures de travail spécifiques pour ces jours.
  • Dans le tableau, saisissez : De : 09:00 | À : 14:00.
  • Validez par OK deux fois.

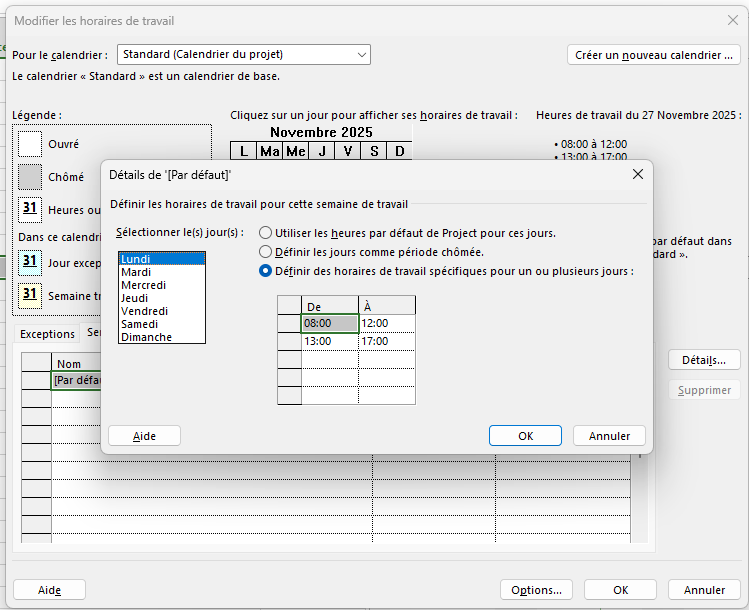

Jours de la semaine en ms project

2.4 Appliquer le nouveau calendrier au projet

Créer un calendrier ne suffit pas, il faut dire à MS Project de l'utiliser pour ce projet.

👉 Comment faire ?
  • Allez dans l'onglet PROJET > Informations sur le projet.
  • Dans la liste déroulante Calendrier, choisissez votre nouveau calendrier.
  • Validez par OK.
Informations sur le projet

2.5 Changer la devise (MAD)

Pour travailler avec des Dirhams Marocains au lieu de l'Euro ou du Dollar.

👉 Comment faire ?
  • Cliquez sur l'onglet FICHIER (tout à gauche) > Options.
  • Dans la fenêtre, cliquez sur l'onglet Affichage (à gauche).
  • En bas, dans la section "Options de devise pour ce projet" :
    • Symbole : Saisissez "MAD" ou "DH".
    • Placement : Choisissez "100 MAD" (après le nombre).
  • Validez par OK.

Options ms project

Chapitre 3 : Saisie et Structuration des Tâches

Options ms project

3.1 Mode de Tâche (Auto vs Manuel)

MS Project propose deux modes de planification. Il est fortement recommandé d'utiliser le mode Automatique.

  • Planification Manuelle (Punaise) : Les dates ne bougent pas, même si les liens changent. Utile pour figer des dates, mais dangereux pour le calcul dynamique.
  • Planification Automatique (Rectangle bleu) : MS Project calcule les dates en fonction des liens, durées et calendriers.
👉 Comment faire ?

En bas à gauche de la fenêtre, cliquez sur "Nouvelles tâches : Planifiées manuellement" et changez-le en "Nouvelles tâches : Planifiées automatiquement".

Tâches automatiques ms project

3.2 WBS (Work Breakdown Structure)

Il est essentiel de structurer le projet en phases et sous-tâches. Dans MS Project, on utilise l'indentation (Abaisser/Hausser la tâche) pour créer cette hiérarchie.

  • Tâche Récapitulative : Tâche parente (en gras) qui résume la durée et le coût de ses sous-tâches.
  • Jalon (Milestone) : Tâche de durée 0 jour, marquant une étape clé (ex: "Validation Client").
👉 Comment faire ?

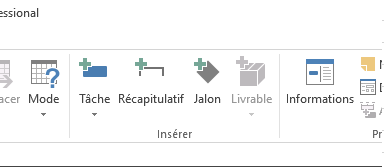

  • Créer une phase (Indenter) : Sélectionnez la ou les tâches à mettre en sous-tâche > Allez dans l'onglet TÂCHE > Groupe Planifier > Cliquez sur l'icône Abaisser la tâche (Flèche verte vers la droite).
  • Créer un Jalon : Saisissez "0 jour" dans la colonne Durée d'une tâche OU Double-cliquez sur la tâche > Onglet Avancées > Cochez Marquer la tâche en tant que jalon.
jalons ms project

Chapitre 4 : Ordonnancement (Prédécesseurs)

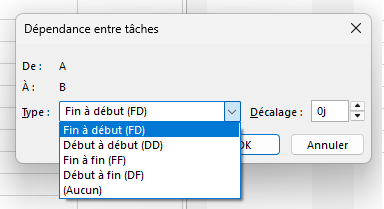

liens ms project

Les 4 types de liaisons

Fin à Début (FD) : B ne commence que si A est fini. (Standard).
lien fd fin à début ms project

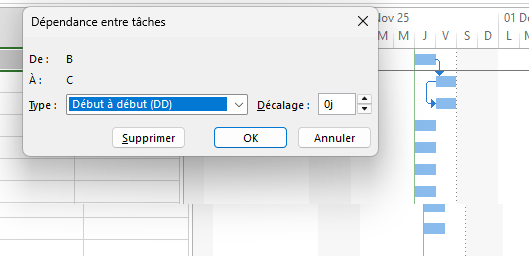

Début à Début (DD) : B commence en même temps que A.
lien dd début à début ms project

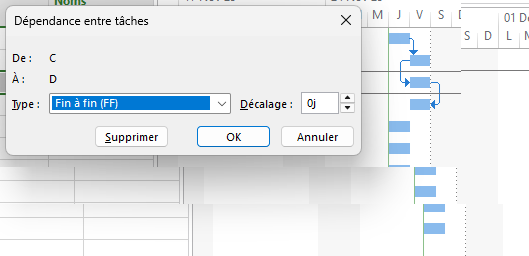

Fin à Fin (FF) : B ne peut pas finir tant que A n'est pas fini.
lien ff fin à fin ms project

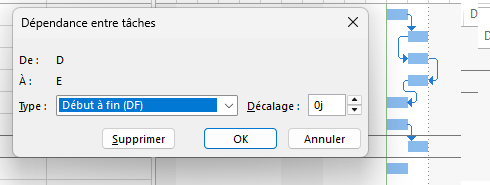

Début à Fin (DF) : Rare. B ne peut pas finir tant que A n'a pas commencé.

lien fd fin à début ms project

Lag et Lead (Décalages)

On peut ajouter un délai positif (Lag) ou négatif (Lead) sur un lien.
Exemple : "Peindre le mur" (FD + 2 jours de séchage) -> "Accrocher les tableaux".

👉 Comment faire ?
  • Lier des tâches : Sélectionnez les tâches (Ctrl + Clic) > Onglet TÂCHE > Groupe Planifier > Cliquez sur l'icône Lier les tâches sélectionnées (Chaîne).
  • Ajouter un décalage : Double-cliquez sur la flèche de lien directement sur le diagramme de Gantt > Une fenêtre s'ouvre > Saisissez une valeur (ex: "2j" ou "-1j") dans le champ Retard.

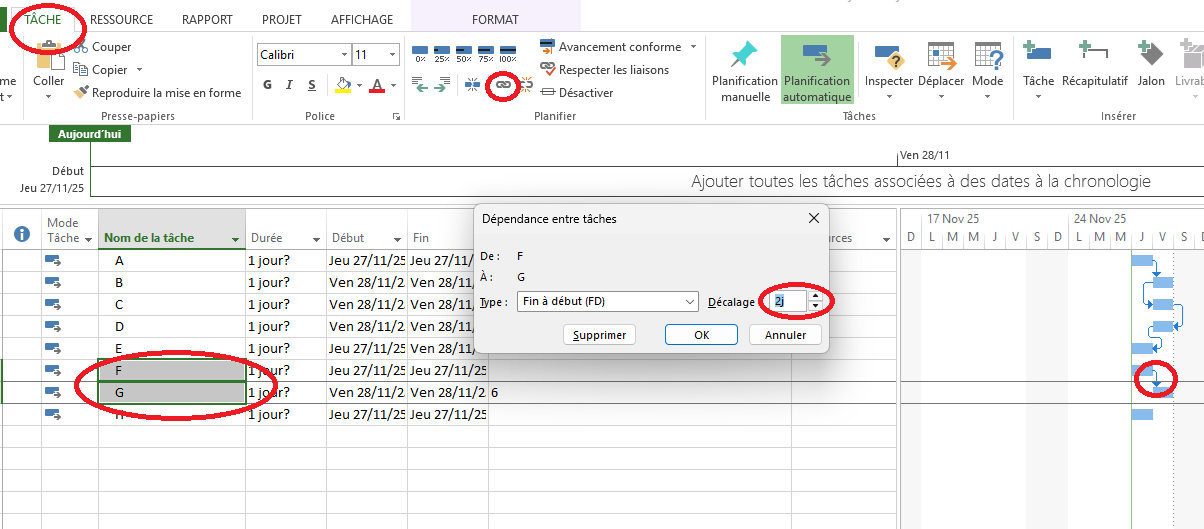

décalage des liens ms project

Partie 3 : Analyse du Réseau et Optimisation Temporelle

Chapitre 1 : Le Diagramme de PERT Manuel

Comment créer un diagramme PERT ? Les étapes.

Comment suivre l'avancement d'un projet, organiser et coordonner l’enchaînement des tâches ? Il s'agit de la finalité de la méthode PERT à utiliser de concert avec un diagramme de Gantt. Un outil particulièrement précieux pour des projets complexes où des tâches sont interdépendantes avec des chemins parallèles. L'objectif étant de maîtriser le délai de réalisation.

Le nom représente l'acronyme de "Program Evaluation and Review Technic". Il s'agit d'un outil visuel d'ordonnancement et de planification de projet.

Son but est d'organiser les tâches sous la forme d'un réseau afin de faciliter la gestion du projet. Cette représentation graphique permet d'identifier les connexions entre les différentes tâches, les temps d'exécution, les interdépendances.

A savoir : le PERT est proche de la méthode du chemin critique (Critical Path Method - CPM) qui a pour objectif d'identifier le chemin permettant le temps de réalisation le plus court possible, non compressible.

Pourquoi utiliser le Réseau P.E.R.T. ?

Cet outil facilite la maîtrise du projet. En effet, il permet de :

  • Donner une vue réelle de la livraison du projet,
  • Anticiper l'affectation des ressources humaines et financières, des moyens techniques,
  • Identifier les tâches à traiter plus rapidement si l'on souhaite livrer le projet plus tôt,
  • Repérer les tâches à traiter simultanément (travail en parallèle) et les tâches antérieures,
  • Identifier les tâches critiques et le non-critique pour tenir les délais - permet par exemple de redéployer des ressources si nécessaire,
  • Préparer la construction d'un planning Gantt.
  • Affecter des responsabilités (voir la méthode RACI).

Représentation graphique du diagramme

Le diagramme s'organise sous forme de réseau. Il possède un début et une fin, des étapes et des tâches.

Les tâches sont représentées par des flèches encadrées par 2 étapes (ou nœuds). Chaque étape possède une date au plus tôt et une date au plus tard.

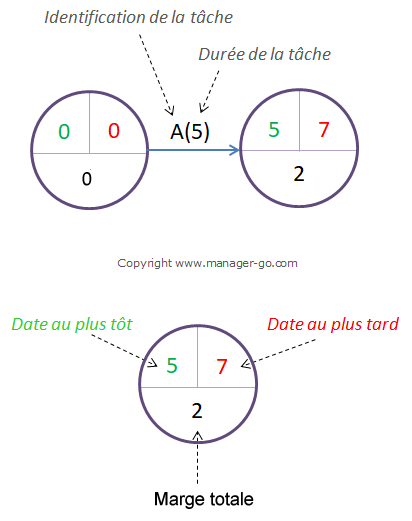

Définition du réseau PERT

Définition du réseau PERT

A noter : pour l'ensemble des explications, nous avons utilisé des nombres de jours au lieu de dates. Il est ainsi plus facile de comprendre la logique. Une date au plus tôt de 5 jours correspond à 5 jours après le début du projet.

Les étapes pour créer un PERT

1. Préparez les tâches

Commencez par lister les tâches - Soyez exhaustif en restant sur un niveau de détail gérable. Vous pouvez utiliser la méthode du brainstorming pour ne rien oublier et découper le projet avec le WBS (Work Breakdown Structure).

2. Estimez leur durée et leur(s) antécédent(s)

Pour chaque tâche, évaluer le temps nécessaire pour leur traitement.

Tâche Durée Antécédent(s)
A2-
B8-
C5A
D2B
E6B
F5E
G3A,D

Exemple de tableau d'antériorités

3. Construisez le réseau en reliant les tâches entre elles

Reprenez le tableau avec la liste de tâches et montez le réseau en utilisant les liens de dépendance (les antécédents). Indiquez sur le graphique la désignation des tâches et leur durée comme défini précédemment.

Comment construire un P.E.R.T ?

Comment construire un P.E.R.T ?

La tâche en pointillés est qualifiée de fictive. Nous verrons plus bas comment la traiter.

4. Indiquez les dates au plus tôt

Prenez la première étape (ici "1"), ajoutez la date au plus tôt de l'étape précédente à la durée de la tâche qui la concerne : 0 + 2 (tâche A) = 2.

Faites de même pour l'ensemble des tâches. Par exemple pour l'étape 4 : 8 + 6 (tâche E) = 14.

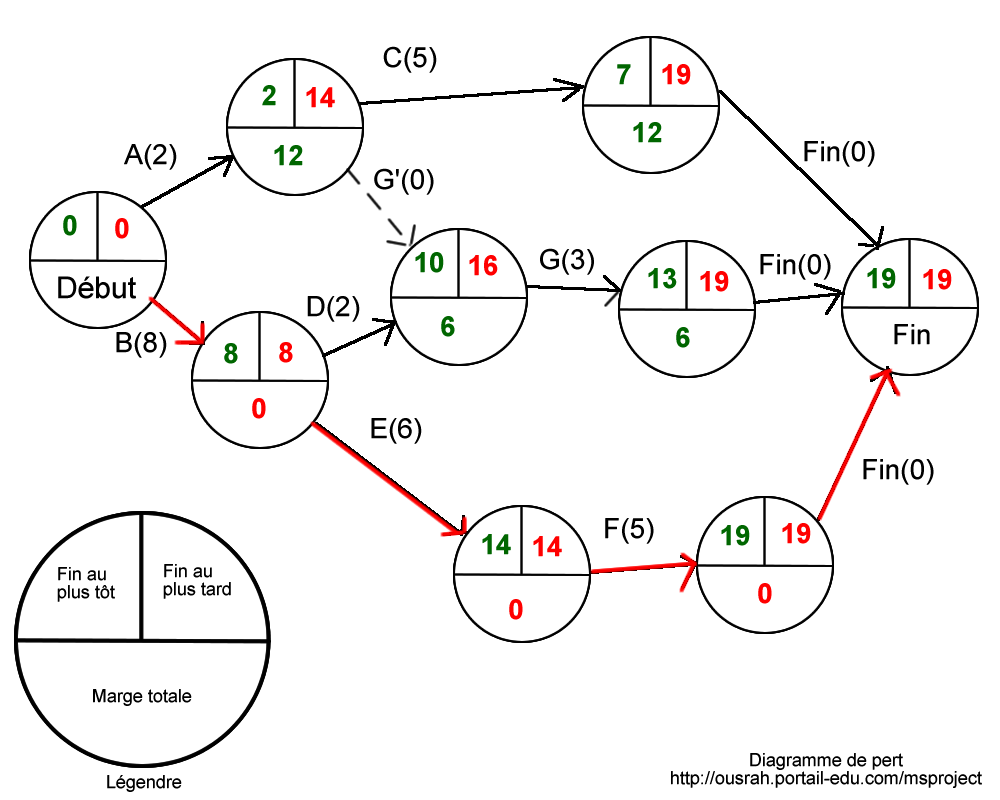

Le Diagramme PERT

Le Diagramme PERT

Lorsque plusieurs tâches convergent vers une même étape (ici l'étape de Fin), retenez comme date au plus tôt, le nombre de jours le plus grand des différentes possibilités.

  • Le chemin passant par la tâche C donne une date au plus tôt de 7 jours
  • par la tâche G, 13 jours
  • par F, 19 jours

On retient donc 19 jours, car le projet se finira au plus tôt 19 jours après son début.

Le cas de la tâche fictive

Concernant la G, elle possède 2 antérieurs D et A. Comme une tâche ne peut être représentée que par une seule flèche, il est nécessaire de créer une tâche fictive. Comme la D possède la date au plus tôt la plus élevée, on crée à son extrémité de façon conventionnelle l'étape 3 - puis on crée une tâche fictive G' avec une durée de 0 reliant les étapes 1 et 3.

5. Renseignez les dates au plus tard

Parcourez le chemin inverse pour calculer les dates au plus tard. Partez de la dernière étape et indiquez la date au plus tard égale à la date au plus tôt, ici 19 jours. Puis remontez le graphe en retranchant cette fois à la date au plus tard de l'étape en question, la durée de la tâche qui la précède pour trouver la date au plus tard de l'étape positionnée en amont.

Exemple pour l'étape 1 : 19 jours (nœud final) - 5 jours (tâche C) = 14 jours.

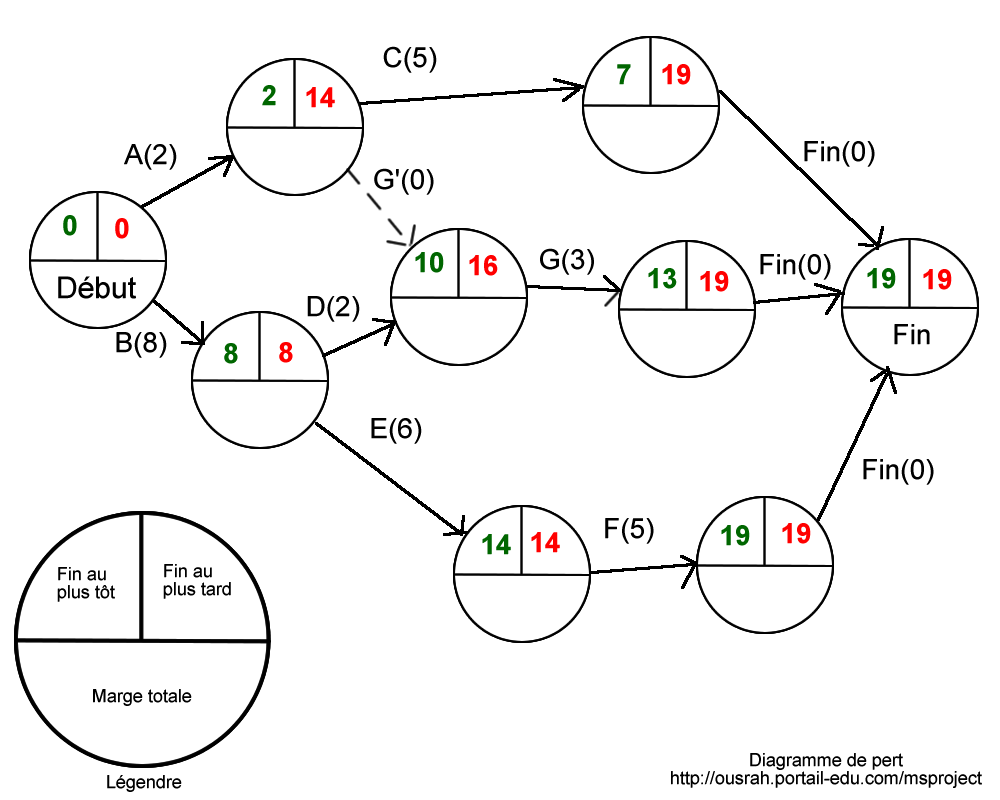

Planning PERT : dates au plus tard

Planning PERT : dates au plus tard

Lorsque 2 tâches ont pour origine la même étape, calculez les dates dans les 2 cas et retenez la date la plus petite. Procédez de la même manière avec les tâches fictives.
Exemple pour l'étape 2 : en passant par la tâche D, la date au plus tard est de 14, alors que via l'étape E, nous avons 8. Nous retenons donc 8.

6. Calculez les marges des tâches

Ces marges sont des degrés de liberté qui permettent d'absorber des retards. Elles assurent la flexibilité du projet.

Marge Totale

Le retard que peut prendre la réalisation d'une tâche sans impacter la date de fin du projet.

Date au plus tard étape suivante - Durée tâche - Date au plus tôt étape précédente

Exemple tâche D : 16 - 2 - 8 = 6 jours.

Marge Libre

Le retard que peut prendre la réalisation d'une tâche sans impact sur la date au plus tôt des tâches suivantes.

Date au plus tôt étape suivante - Durée tâche - Date au plus tôt étape précédente

Note : Marge libre <= Marge totale.

Réseau PERT : chemin critique
Tâche Marge libre Marge totale
A012
C1212
B00
D06
G66
E00
F00

Calcul des marges dans l'exemple

7. Définition du chemin critique

Il s'agit du chemin passant par les tâches dont la marge totale est nulle. Ce tracé indique le délai incompressible pour réaliser le projet.

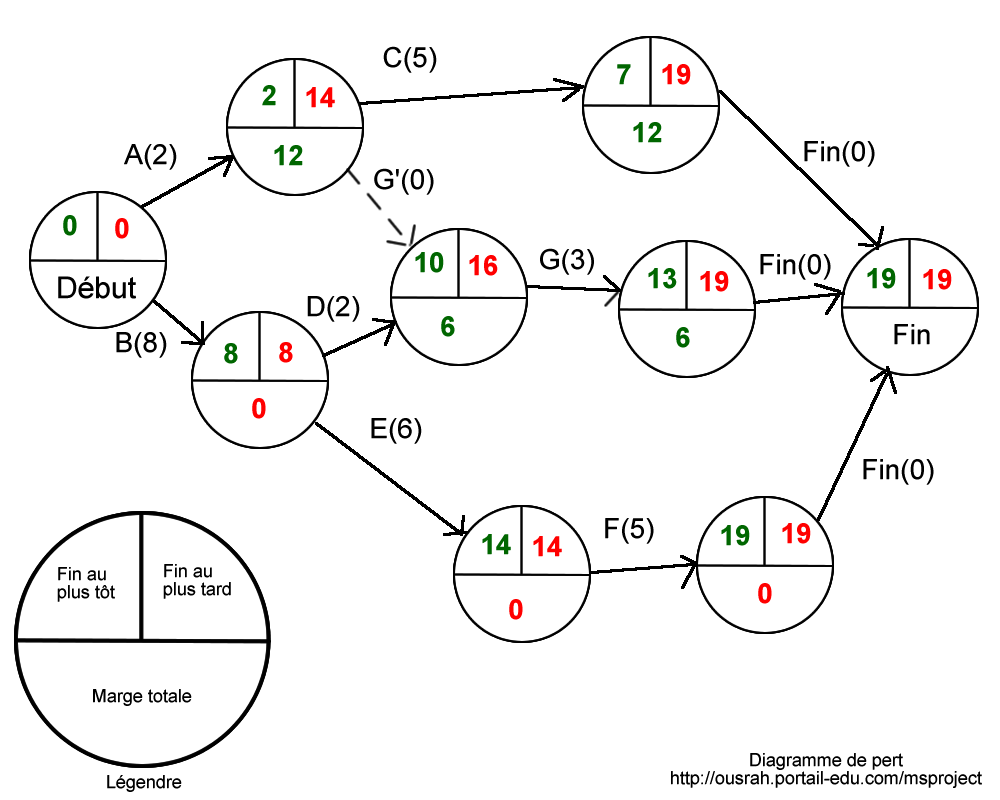

Réseau PERT : chemin critique

Réseau PERT : chemin critique

Une fois le PERT terminé, il est conseillé de construire un planning Gantt pour faciliter la visualisation et la gestion au quotidien.
A noter que ce diagramme ne se monte pas une fois pour toutes en début de projet. Il demande à être actualisé en fonction des événements (retards...).

Chapitre 2 : Analyse dans MS Project (Chemin Critique)

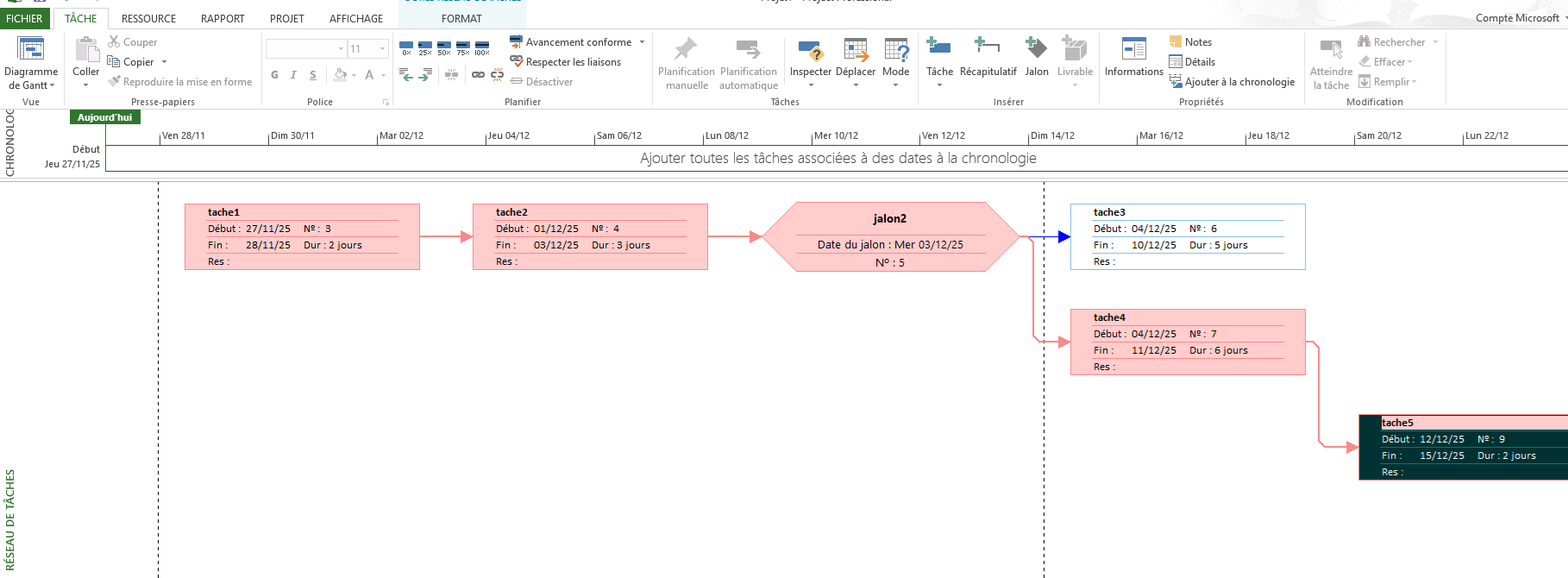

Réseau PERT : chemin critique

Le Chemin Critique

C'est la séquence de tâches qui détermine la durée totale du projet. Si une tâche critique prend du retard, tout le projet est en retard. (Marge Totale = 0).

👉 Comment l'afficher dans MS Project ?
  • Allez dans l'onglet FORMAT (Outils Diagramme de Gantt).
  • Cochez la case Tâches critiques.
  • Les barres des tâches critiques deviennent Rouges.

Partie 4 : Gestion des Ressources et Coûts

Chapitre 1 : Définition des Ressources

Avant d'affecter, il faut lister les ressources disponibles dans le Tableau des ressources.

Type de Ressource Description Exemple
Travail Personnes ou équipements facturés au temps. Développeur (50 MAD/h), Chef de projet.
Matériel Consommables facturés à la quantité. Béton (m3), Papier (rame), Câbles (m).
Coût Frais divers sans quantité ni taux horaire. Billet d'avion, Frais d'hôtel.
👉 Comment faire ?
  • Allez dans l'onglet AFFICHAGE (ou TÂCHE).
  • Cliquez sur le bouton déroulant tout à gauche (Gantt) et choisissez Tableau des ressources.
  • Saisissez simplement le Nom, choisissez le Type et indiquez le Taux standard (Coût horaire).

Chapitre 2 : Affectation des Ressources

L'équation fondamentale de MS Project :

Travail = Durée × Unités (Capacité)

Si j'affecte 2 personnes (200%) sur une tâche de 4 jours initialement prévue pour 1 personne, MS Project réduira automatiquement la durée à 2 jours (Pilotage par l'effort).

👉 Comment faire ?
  • Méthode 1 (Simple) : Dans le Diagramme de Gantt, colonne Noms ressources > Sélectionnez les ressources dans la liste déroulante.
  • Méthode 2 (Détaillée) : Double-cliquez sur la tâche > Onglet Ressources > Sélectionnez la ressource et saisissez le pourcentage dans Unités (ex: 50%).
  • Méthode 3 (Formulaire) : Onglet AFFICHAGE > Cochez Détails (Groupe Fractionner l'affichage) > Un formulaire apparaît en bas de l'écran pour affecter finement.

Chapitre 3 : Optimisation (Nivellement)

La Surutilisation

Si une ressource travaille plus que son calendrier ne le permet (ex: 12h/jour au lieu de 8h), elle apparaît en rouge (Bonhomme rouge).

Solutions :
  • Décaler les tâches (Nivellement automatique ou manuel).
  • Ajouter des ressources.
  • Accepter les heures supplémentaires.
👉 Comment faire ?
  • Repérer les surcharges : Allez dans l'onglet AFFICHAGE > Cliquez sur Tableau des ressources. Les ressources surchargées sont en Rouge.
  • Nivellement automatique : Allez dans l'onglet RESSOURCE > Groupe Nivellement > Cliquez sur Niveler tout. (Attention, cela déplace les tâches et peut changer la date de fin du projet !).

Chapitre 4 : Gestion des Coûts

MS Project calcule automatiquement le coût du projet en fonction des ressources affectées et de leur taux horaire, ainsi que des coûts fixes.

Visualiser les coûts

Pour voir le budget total : Onglet PROJET > Informations sur le projet > Bouton Statistiques.

Partie 5 : Suivi et Pilotage

Chapitre 1 : La Planification de Référence (Baseline)

C'est une "photo" du projet validé avant le démarrage. Elle gèle les dates, durées et coûts prévus.

Pourquoi ? Sans référence, impossible de comparer le "Prévu" vs "Réalisé". Si le projet dérape, on ne saura pas de combien.

👉 Comment faire ?
  • Une fois votre planning terminé et validé : Allez dans l'onglet PROJET.
  • Groupe Planification > Cliquez sur Définir la planification de référence.
  • Confirmez en cliquant sur OK (Pour le projet entier).

Chapitre 2 : Saisie de l'Avancement

Il existe plusieurs méthodes pour mettre à jour le projet :

  • % Achevé : Simple (ex: Tâche faite à 50%). Moins précis.
  • Dates Réelles : Saisir la date réelle de début et de fin.
  • Travail Réel et Restant : "J'ai travaillé 10h, il en reste 5h". C'est la méthode la plus précise.
👉 Comment faire ?
  • Sélectionnez la tâche concernée.
  • Allez dans l'onglet TÂCHE > Groupe Planifier.
  • Cliquez sur les boutons de pourcentage (0%, 25%, 50%, 75%, 100%).
  • Pour plus de précision : Cliquez sur le bouton Marquer sur la piste > Mettre à jour les tâches.

Chapitre 3 : Analyse des Écarts

Le Gantt Suivi (Tracking Gantt)

Ce diagramme affiche deux barres pour chaque tâche :

  • Barre Grise : Planification de référence (Ce qui était prévu).
  • Barre Bleue/Rouge : Planification réelle (Ce qui se passe vraiment).

Si la barre bleue dépasse à droite de la grise, la tâche est en retard.

👉 Comment faire ?
  • Allez dans l'onglet TÂCHE ou AFFICHAGE.
  • Cliquez sur le bouton déroulant Diagramme de Gantt (tout à gauche).
  • Sélectionnez Gantt Suivi dans la liste.

Chapitre 4 : Rapports et Tableaux de Bord

MS Project propose des rapports graphiques dynamiques (Burndown charts, Vue d'ensemble des coûts, Vue d'ensemble du travail) pour communiquer l'état du projet aux parties prenantes.

👉 Comment faire ?
  • Allez dans l'onglet RAPPORT.
  • Cliquez sur une catégorie (ex: Tableaux de bord).
  • Choisissez un rapport (ex: Vue d'ensemble du projet).
  • Vous pouvez ensuite personnaliser les graphiques et les copier-coller dans PowerPoint ou Word.

Partie 6 : Procédures Pratiques

Chapitre 1 : Guide des Menus et Fenêtres

Voici les procédures pas-à-pas pour réaliser les actions clés dans MS Project.

1. Définir la date de début du projet

  1. Allez dans l'onglet PROJET.
  2. Cliquez sur le bouton Informations sur le projet.
  3. Dans la fenêtre qui s'ouvre, saisissez la date dans le champ Date de début.
  4. Laissez "Prévisions à partir de" sur "Date de début du projet".
  5. Cliquez sur OK.

2. Créer et affecter un calendrier de travail

  1. Allez dans l'onglet PROJET > Modifier les horaires de travail.
  2. Cliquez sur Créer un nouveau calendrier.
  3. Donnez un nom (ex: "Mon Calendrier") et choisissez "Faire une copie de Standard".
  4. Dans l'onglet Exceptions, saisissez les jours fériés (Nom + Date début/fin).
  5. Dans l'onglet Semaines de travail, cliquez sur "Détails" pour changer les horaires (ex: Samedi travaillé).
  6. Validez par OK.
  7. Important : Retournez dans Informations sur le projet et sélectionnez votre nouveau calendrier dans la liste "Calendrier".

3. Saisir et structurer les tâches

  1. Dans le tableau de gauche (Vue Diagramme de Gantt), saisissez les noms des tâches dans la colonne Nom de la tâche.
  2. Saisissez les durées dans la colonne Durée (ex: 3j, 1sem).
  3. Pour créer une hiérarchie (Phases), sélectionnez les sous-tâches.
  4. Allez dans l'onglet TÂCHE et cliquez sur la flèche verte vers la droite (Abaisser la tâche).

4. Lier les tâches (Dépendances)

  1. Sélectionnez les deux tâches à lier (Ctrl + Clic).
  2. Allez dans l'onglet TÂCHE et cliquez sur l'icône de chaîne (Lier les tâches sélectionnées).
  3. Pour modifier le type de lien (ex: ajouter un décalage), double-cliquez sur la flèche de lien dans le graphique.

5. Créer la liste des ressources

  1. Allez dans l'onglet AFFICHAGE > Tableau des ressources.
  2. Saisissez le Nom de la ressource.
  3. Choisissez le Type (Travail, Matériel, Coût).
  4. Saisissez le Taux standard (ex: 50 MAD/h).

6. Affecter les ressources aux tâches

  1. Retournez au Diagramme de Gantt (Onglet Affichage).
  2. Double-cliquez sur une tâche pour ouvrir "Informations sur la tâche".
  3. Allez dans l'onglet Ressources.
  4. Sélectionnez la ressource dans la liste et indiquez les unités (ex: 100% ou 50%).
  5. Validez par OK.

7. Enregistrer la planification de référence

  1. Une fois le planning validé, allez dans l'onglet PROJET.
  2. Cliquez sur Définir la planification de référence > Définir la planification de référence.
  3. Assurez-vous que "Planification de référence" (la première) est sélectionnée et "Projet entier".
  4. Cliquez sur OK.

Partie 7 : Exercices et Études de Cas

Chapitre 1 : Exercices d'application

Exercice 1 : Paramétrage du Calendrier

Objectif : Créer un calendrier personnalisé pour une entreprise marocaine.

Données :

  • Horaires : Lundi au Vendredi, 8h30-12h30 et 14h30-18h30.
  • Jours fériés à inclure : 1er Janvier, 11 Janvier (Manifeste de l'Indépendance), 1er Mai.
  1. Projet > Modifier les horaires de travail > Créer un nouveau calendrier "Maroc Standard".
  2. Onglet "Semaines de travail" > Détails > Sélectionner Lun-Ven > "Définir des heures spécifiques" > Saisir 8:30-12:30 et 14:30-18:30.
  3. Onglet "Exceptions" > Ajouter "Nouvel An" (01/01), "Manifeste" (11/01), "Fête Travail" (01/05).
  4. Projet > Informations sur le projet > Choisir "Maroc Standard".

Exercice 2 : Liaisons et Chemin Critique

Objectif : Identifier le chemin critique.

Tâches :

  • A (3 jours)
  • B (4 jours), prédécesseur A
  • C (2 jours), prédécesseur A
  • D (5 jours), prédécesseur B et C

Chemin 1 : A -> B -> D = 3 + 4 + 5 = 12 jours.
Chemin 2 : A -> C -> D = 3 + 2 + 5 = 10 jours.
Conclusion : Le chemin critique est A-B-D (12 jours). C'est le chemin le plus long. La tâche C a une marge de 2 jours.

Chapitre 2 : Étude de Cas Complète - "Lancement d'un Site E-commerce"

Énoncé du Projet

Vous êtes chef de projet web. Vous devez planifier la création d'un site e-commerce.

1. Les Tâches (WBS)
  • Phase 1 : Conception
    • Rédaction Cahier des charges (5j)
    • Maquettes graphiques (10j)
    • Validation Client (Jalon, 0j)
  • Phase 2 : Développement
    • Installation Serveur (1j)
    • Développement Front-end (15j)
    • Développement Back-end (20j)
    • Intégration (5j)
  • Phase 3 : Recette et Déploiement
    • Tests unitaires (5j)
    • Formation client (2j)
    • Mise en ligne (1j)
2. Les Ressources
  • Chef de Projet (400 MAD/j)
  • Designer (300 MAD/j)
  • Développeur Fullstack (350 MAD/j)
  • Serveur de test (Coût fixe : 100 MAD)
3. Contraintes
  • Le Front-end et le Back-end doivent commencer en même temps (Lien DD).
  • L'intégration ne peut commencer que si Front et Back sont finis.
  • La validation client est un prérequis pour le développement.

Travail à faire

  1. Saisir les tâches et structurer le WBS (Phases).
  2. Définir les jalons.
  3. Créer les liens selon les contraintes.
  4. Créer les ressources et les affecter.
  5. Identifier le coût total du projet et la date de fin prévue.
  6. Enregistrer la planification de référence.
  7. Simuler un retard de 5 jours sur le "Développement Back-end" et analyser l'impact.
